機電安裝工程各專業管道如橋架、水管、風管等,會貫穿樓板與墻體,形成大量孔洞或空隙,如若不做防火封堵,一旦火災發生,火勢或煙霧就會無孔不入地迅速蔓延。因此,防火封堵作為機電工程中的一項重要工序,必須全面到位,還應兼顧貫穿物維修方便、觀感質量整齊美觀。
一
橋架、母線防火封堵

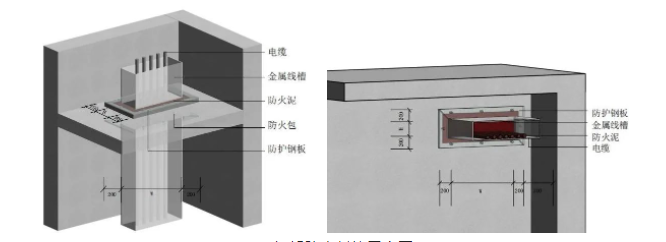

橋架防火封堵示意圖

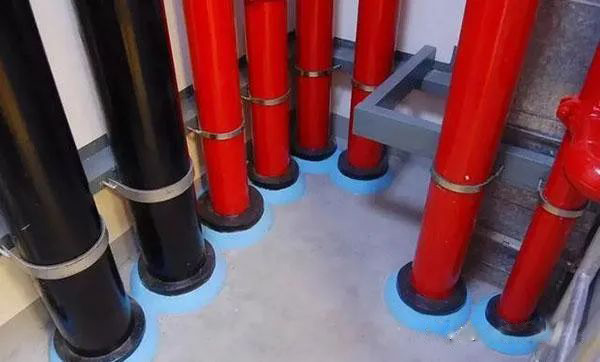

橋架防火封堵實例
1、施工工藝要求
1)根據橋架、母線的截面尺寸預留穿墻板的洞口,預留孔洞尺寸為橋架、母線的寬、高分別擴大100mm預留。
2)防護鋼板宜采用4mm厚鋼板,且寬、高在橋架的尺寸基礎上各加200mm;防護鋼板應根據要求先除銹,再刷防銹漆,最后涂防火涂料。
3)豎井內的預留洞應砌筑止水臺,臺面光滑美觀。
4)防火包應按順序逐層放置,放置高度與止水臺大致齊平,排列整齊密實,起到阻止火災蔓延的目的。
5)使用防火泥填充電纜、橋架、防火包、止水臺之間的縫隙,防火泥封堵應做到均勻、嚴密,最終收面光滑美觀,要求較高的工程可增加裝飾面。
2、施工中易出現的問題
1)預留洞口大小不合適。
2)防火包填充松軟不密實。
3)防火泥收面不平整美觀,收口收邊不嚴密。
4)防火板固定不合理,板材切割不均勻,固定點位置隨意,不美觀。
5)防護鋼板固定不牢固,大小剪裁不合適,未刷防火涂料。
3、質量要求
防火包擺放嚴密,能起到防火防煙的作用,表面防火泥收面平整美觀。
二

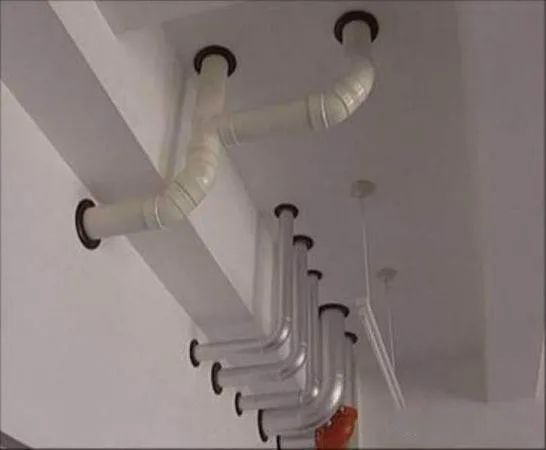

管道穿樓板防火封堵

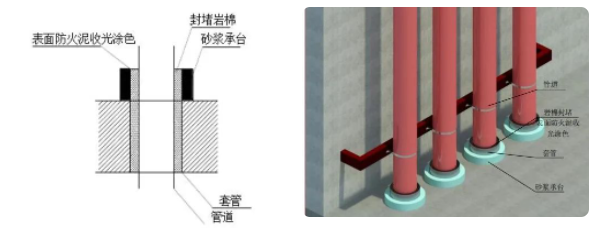

管道穿樓板防火封堵示意圖
管道穿樓板防火封堵實例
1、施工工藝要求
1)管道安裝完成后,應將套管調整至與管道同心。
2)套管的下口與樓板底邊齊平,有水地面,套管上口應高出地面完成面5cm,無水地面套管高度應該出地面不小于3cm,不大于5cm。
3)套管內側應用不燃材料填塞密實,起到防火防煙的作用。
4)套管外側應圍繞套管使用砂漿澆筑一圈承臺,承臺高度與套管高度一致。
5)封堵完成后,承臺表面與套管內封堵材料表面使用防火泥收光抹平,表面刷涂標識色。
2、施工中易出現的問題
1)管道套管長度、出地面高度不符合要求。
2)封堵材料為可燃材料,不符合要求。
3)套管預留偏差,與管道不同心。
4)套管大小不合適。
5)封堵面層處理不到位,觀感質量差。
3、質量要求
套管大小應比管道保溫后的管徑大兩號,套管內不燃材料應填塞密實,不得松動。同一管井內封堵做法應一致。
三
管道穿墻防火封堵

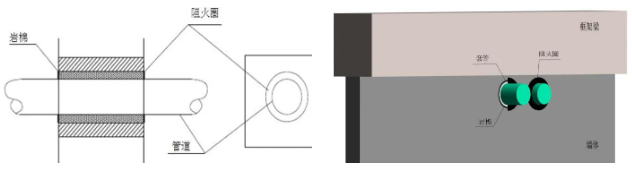

管道穿墻體防火封堵示意圖
管道穿墻體防火封堵實例
1、施工工藝要求
1)套管應與水平管道同時安裝,長度與墻體厚度一致。
2)套管內側應用不燃材料填塞密實,起到防火防煙的作用。
3)套管應調整至與管道同心,套管外側與墻體間用水泥砂漿抹平。
4)墻面完成后使用阻火圈在套管兩側封堵。
2、施工中易出現的問題
1)封堵材料為可燃材料,不符合要求。
2)套管預留偏差,與管道不同心。
3)套管大小不合適,套管外側與墻體間密封不嚴密。
4)套管長度不合適。
3、質量要求
1)套管大小應比管道保溫后的管徑大兩號。
2)套管內不燃材料應填塞密實,不得松動。
四
風管穿墻防火封堵

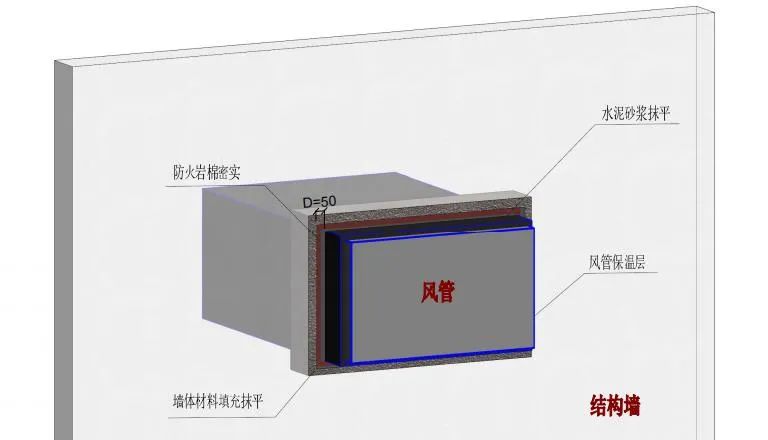

風管穿墻體防火封堵示意圖

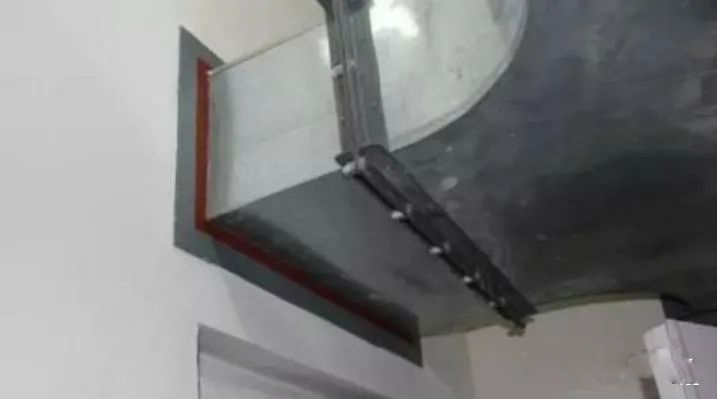

風管穿墻體防火封堵實例
1、施工工藝要求
1)保溫風管在套管內保溫層應連續,不得有斷層。
2)封堵材料使用不燃橡塑保溫材料或者不燃的巖棉填充密實
3)根據風管長邊長度選擇套管鋼板的厚度,應符合規范要求,穿防火墻的套管厚度不應小于1.6mm。
4)套管外側與墻體之間應使用墻體材料填充密實。
5)封堵完成后使用水泥砂漿填實抹平。
2、施工中易出現的問題
1)保溫風管在套管內保溫層不連續。
2)封堵材料為可燃材料,封堵不密實。
3)不設置套管或套管厚度不符合規范要求。
4)表面收面不平整美觀。
3、質量要求
保溫風管保溫層應連續,套管內不燃材料應填塞密實,起到防火防煙的作用,穿防火分區的風管加設防火閥。
