一、設計前
風管系統設計前,應按下列順序確定變風量系統基本參數:
(1)確定系統類型和布置形式;
(2)確定系統最大風量、空調機房、空調器以及送、回、排風量和接口位置;
(3)確定內、外區變風量末端裝置形式、位置、數量和裝置最大風量;
(4)確定送回風口形式、位置、數量和最大設計風量。
二、設計中
風管系統設計可按下列步驟進行:
(1)確定風管形狀(圓形風管、矩形風管……);
(2)確定風管系統形式(枝狀、環狀……);
(3)確定風管計算方法(等摩阻法、靜壓復得法、摩阻縮減法……);
(4)根據各末端裝置最大風量累計值初步選定管徑和走向;
(5)確定回風形式(回風管房間回風、吊平頂靜壓箱式集中回風);
(6)初步確定回風管管徑和走向;
(7)與其他專業設計人員協調風管走向與標高,并確定風口最終位置(亦可后階段再深化);
(8)計算管徑。如采用等摩阻法,要校核各風管變徑處的比摩阻,校核風量為該段風管所負擔區域的顯熱負荷最大值所對應的風量;
(9)按末端裝置最大設計風量和風速限制確定裝置進風支管、裝置下游風管、軟管和送風靜壓箱;
(10)消聲計算。如需要,增加消聲器。

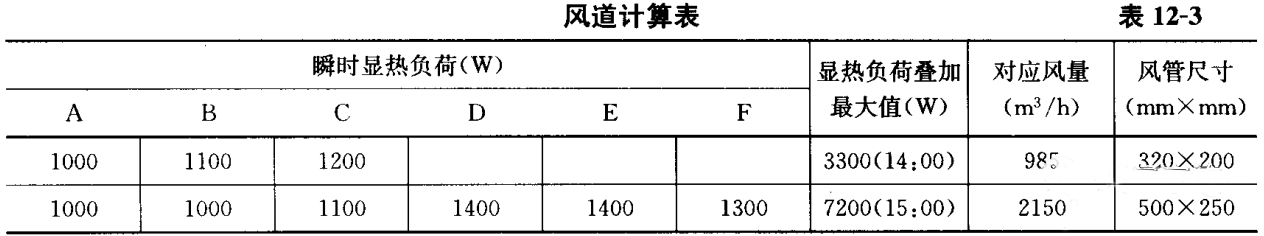

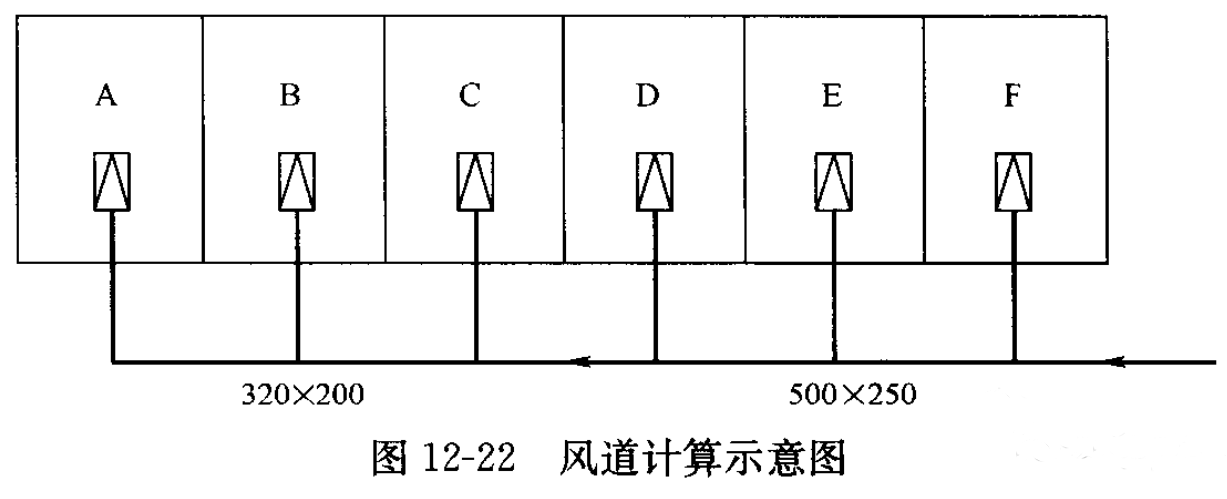

例題:(風道示意圖見圖12-22,計算結果見表12-3)
